Reconstrução - Prestação de contas após um ano do evento climático

  • Foto do escritor: Tela Tomazeli | Editora
    Tela Tomazeli | Editora
  • 8 de mai. de 2025
  • 10 min de leitura

Atualizado: 12 de dez. de 2025

CHUVAS DE MAIO

Atualizado 24/06/25


Fonte Oficial: PMG - Gramado, 08 de maio de 2025

Relatos passados e presente e o futuro de Gramado frente as interpéries de 2024

Prefeitura de Gramado - Já foram investidos mais de R$ 25 milhões na recuperação do município e obras estruturais necessárias ultrapassam o valor de R$ 150 milhões!



Meu breve olhar frente ao que passamos

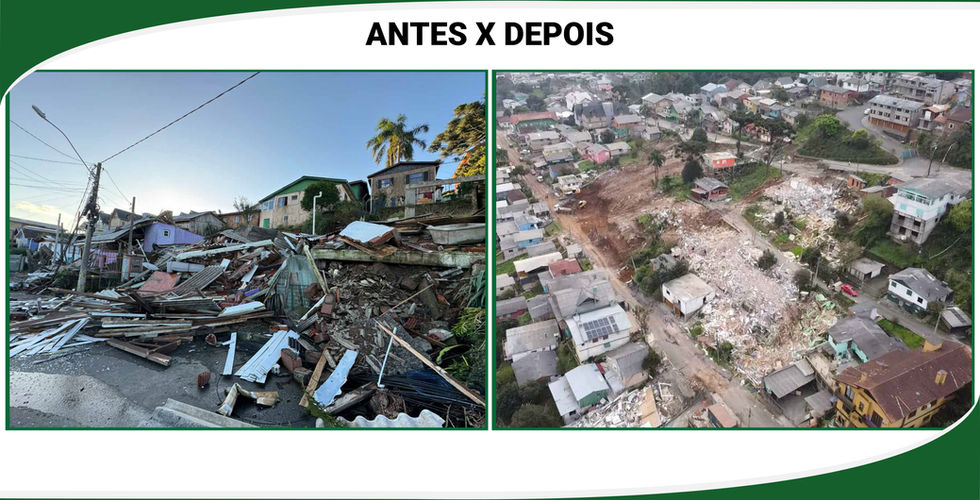

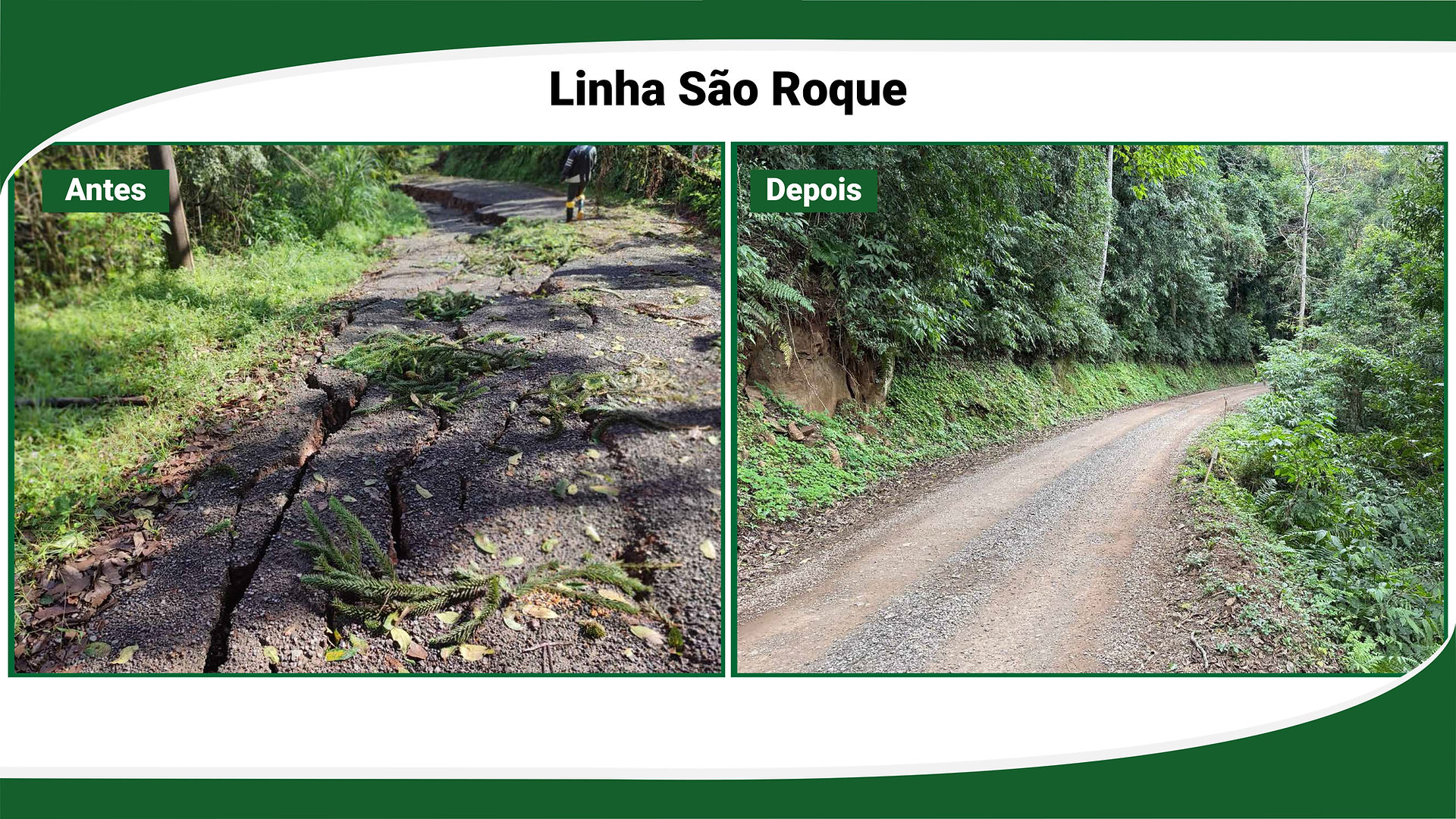

Nesta matéria, um ano depois dos eventos climáticos no RS, abordamos Gramado, com um Antes x Depois. É impressionante ver as imagens, e como o município se recupera. Colocamos também os projetos e valores de investimentos para cada localidade afetada, com especificações.



É importante salientar o trabalho dos entes do munícipio, do público ao privado, das ações junto as comunidades, a busca de desfazer fake News. Meios de mostrar ao mundo que, apesar dos problemas, o trade turístico estava pleno. Parecia uma falta de empatia falarmos para que o turista viesse, mas não, era necessário não ser mais um peso ao estado e sim um tocarmos, fazendo a nossa parte.



Nos momentos de crise a resposta ‘tem’ quer ser imediata, mas, em 2024, nem mesmo os especialistas tinha resposta. O Decreto de Calamidade Pública criou alvoroço, porém, sem ele, boa parte das ações imediatas não teriam sido feitas.



A Defesa Civil tornou-se a principal ferramenta naquele momento. Aprendeu, cresceu junto, e o fato de ter que apresentar ações a campo e na técnica, com dados, trouxe aguerridos dissabores por parte de entes políticos.



As falas desesperadas por parte dos responsáveis pelo município trouxeram dissabores, mas, se de um lado não podiam prejudicar o Turismo, nossa principal economia, de outro precisavam responder a comunidade e, para se ter verbas estaduais e federais é necessário agressividade.



O momento político levou agentes em busca de votos a criar conflitos e instigar resultados que não era possível de imediato. O trabalho feito em Gramado, segundo a própria Secretaria do Meio Ambiente, foi todo em cima de dados. "Não sofremos com enchentes, sofremos com deslizamentos", diz a secretária Bandeira.



“Gramado tem uma característica de geologia, e a geologia inferior é um problema”, diz o professor Luiz Bressani.



“As obras devem ser licitadas até o final de 2025, algumas ainda dependem de liberação de verbas”, diz o prefeito de Gramado, Nestor Tissot.



O que fica é que o trabalho feito pelo Gabinete de Crise, envolvendo uma autoridade de cada setor, incluindo a segurança, que muitas vezes foi necessária nas reuniões com as comunidades, é que tudo está sendo feito com dados, mas, nada é totalmente seguro. O Plano Diretor de Gramado é um dos poucos que já continha áreas de risco, que hoje está sendo atualizado. A Central de Atendimento do Gabinete vistoriou 238 pontos. Foram 576 ocorrências atendidas de 30 de abril a 6 de maio de 2024. Foram montados quatro abrigos municipais e 899 famílias tiveram que sair de casa.



"Uma coisa é a teoria, outra é viver a situação”, desabafa Cristiane Bandeira, secretária do Meio Ambiente.


O gabinete de Crise é hoje o Gabinete da Retomada e segue se reunindo semanalmente, assim como a Defesa Civil foi restruturada e segue realizando o cadastro das famílias no interior, colocando sua equipe para atualização em cursos. A Câmara de Vereadores criou uma comissão para acompanhar o trabalho. A inciativa privada (entidades como a Visão), junto a Secretraia de Turismo, trabalha com o acompanhamento rigido na questão de fake news.


Com relação as familias que ainda estão pendentes, creio que 34, a Procuradora do Município, Mariana Melara Reis, diz que o valor já está separado, porém, as residências não estão em situação regular e os proprietários buscam, com acompanhamento da Defensoria Pública uma solução. "O município não pode pagar sem que este tudo esteja leglizado", informa a Procuradora.


Leia e compartilhe!


Tela Tomazeli

@gramado_magazine








O município após um ano do evento climático que atingiu o Rio Grande do Sul

A Administração Municipal de Gramado promoveu na manhã de segunda-feira (5), uma entrevista coletiva no auditório do Paço Municipal, com o propósito de apresentar as ações já realizadas no município após um ano do evento climático que atingiu o Rio Grande do Sul, além de fazer uma prestação de contas dos investimentos executados até o momento e do trabalho de captação de recursos junto aos governos Estadual e Federal. A coletiva foi conduzida pelo prefeito Nestor Tissot e pelas porta-vozes do extinto ‘Gabinete de Crise’ e agora denominado ‘Gabinete de Retomada’, a Procuradora-Geral do Município, Dra. Mariana Melara Reis e a secretária de Meio Ambiente, Cristiane Bandeira.

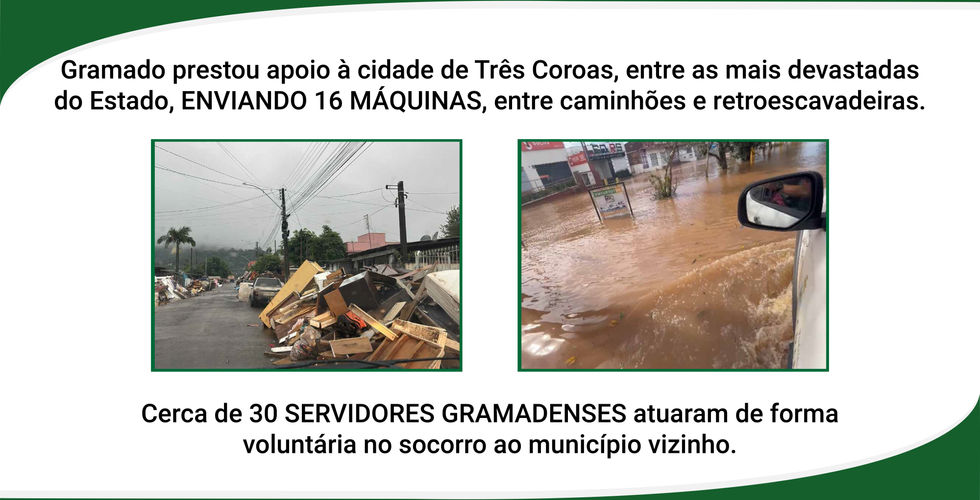

As chuvas de maio de 2024 atingiram 238 pontos do município, mobilizando equipes de diferentes Secretarias Municipais e da Defesa Civil Municipal. Entre contratações de empresas especializadas em geologia, serviços de desassoreamento, limpeza de barreiras, construção de galerias pluviais/fluviais, entregas de materiais de construção e outros repasses aos desalojados, pagamentos de indenizações para moradores que tiveram casas colapsadas e execução de obras de contenção, já foram aplicados mais de R$ 25 milhões. O prefeito Nestor Tissot, em parceria com a Secretaria Municipal de Governança, também lidera um trabalho de articulação política junto a lideranças dos governos Estadual e Federal, com objetivo de captar mais recursos para obras estruturais nos pontos mais afetados.



RECUPERAÇÃO

A projeção é de que são necessários mais de R$ 150 milhões para recuperação completa do município, entre recursos federais, estaduais e contrapartidas da gestão municipal. “Faço um agradecimento especial a todas as equipes que se envolveram neste trabalho, sejam os nossos servidores municipais, representantes das forças de segurança e voluntários, que trabalharam durante dias inteiros atendendo ocorrências relacionadas com a tragédia. Continuamos mobilizados, através do Gabinete de Retomada, realizando reuniões semanais para acompanhar os trabalhos que estão em andamento. A resposta dada por Gramado foi extremamente rápida, sendo referência para outras cidades. Sabemos da nossa responsabilidade e seguimos com muita fibra, pois ainda temos um bom caminho a ser percorrido”, avalia o prefeito Nestor Tissot.


A coletiva de imprensa contou com a presença de jornalistas, lideranças de entidades representativas de Gramado e servidores de órgãos de segurança que participaram do Gabinete de Crise.



Loteamento Orlandi

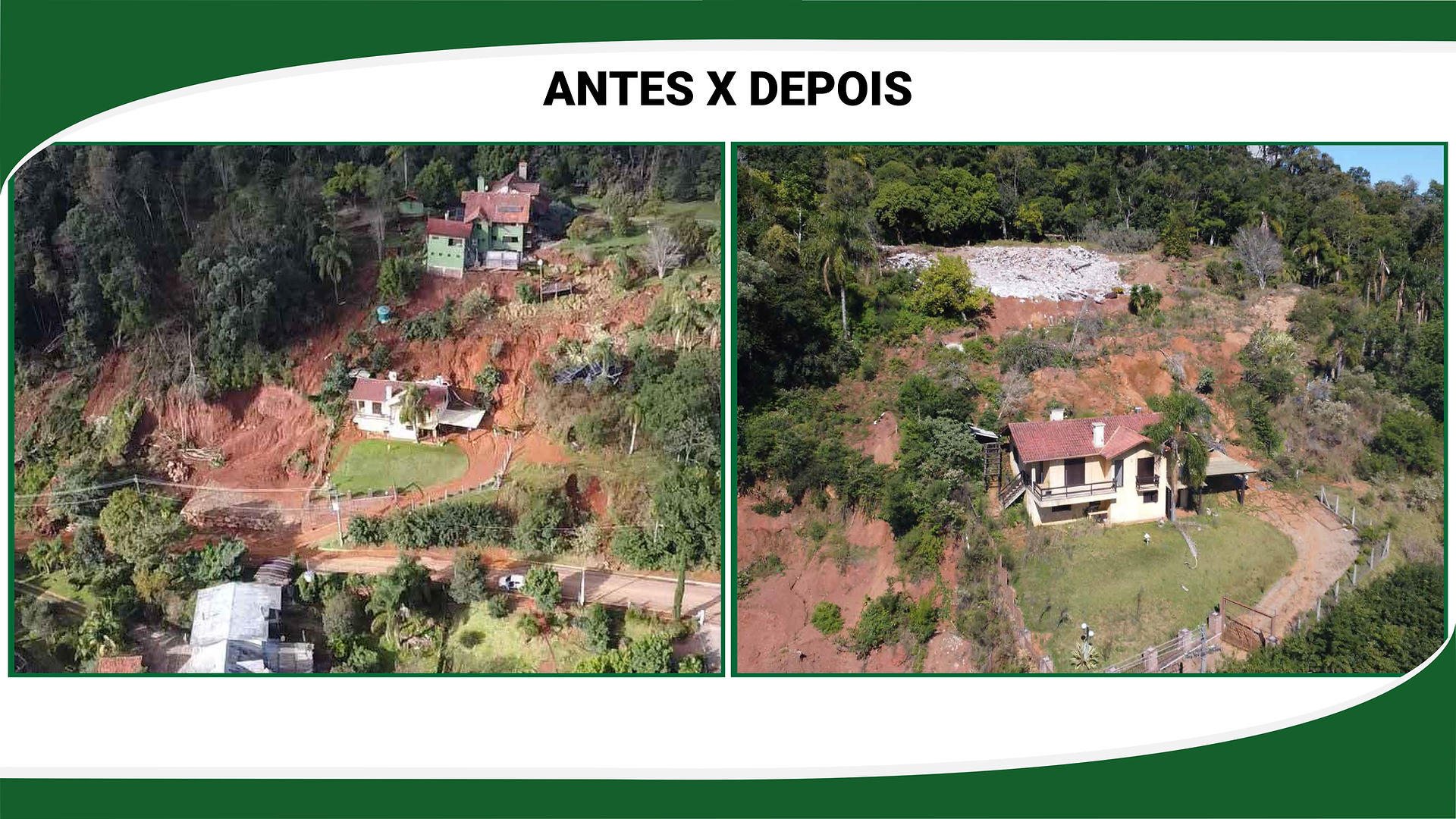

Um ano após o evento climático, retornamos ao Loteamento Orlandi, que teve 98% dos seus lotes recuperados após um árduo trabalho que envolveu equipes da Prefeitura de Gramado e da empresa BSE Engenharia.

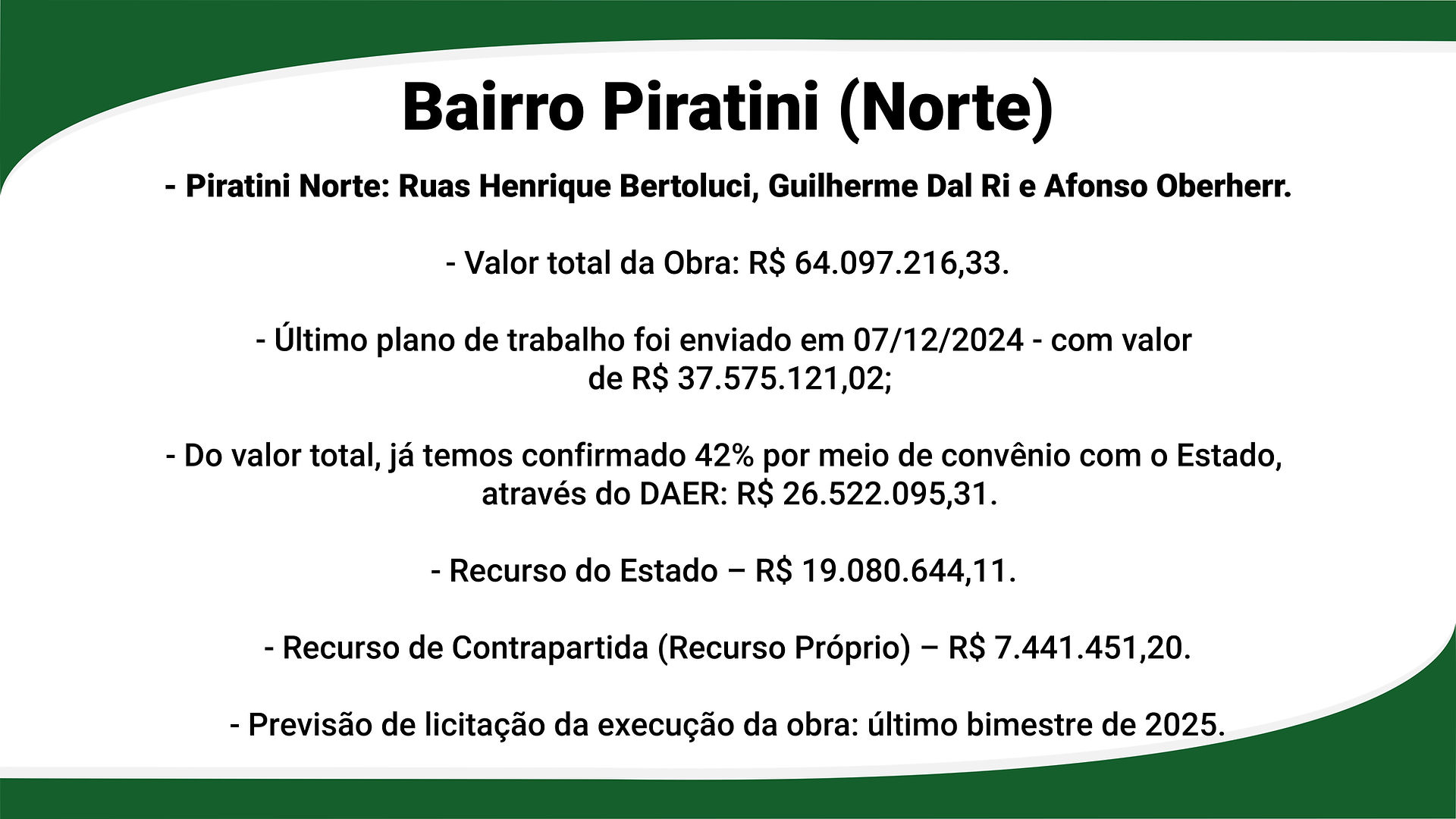

Ruas Henrique Bertoluci, Guilherme Dal Ri e Afonso Obeher (Piratini Norte)

Valor total da Obra: R$ 64.097.216,33 (sessenta e quatro milhões e noventa e sete mil e duzentos e dezesseis reais e trinta e três centavos)


  • Último plano de trabalho foi enviado em 07/12/2024 - com valor de R$ 37.575.121,02;


  • Complementação enviada em 24/02/2025 e requerido novo prazo pois os técnicos apresentaram as peças gráficas e parecer técnico das soluções a serem implementadas, porém não houve tempo hábil para quantificar e orçar as 3 metas visando com as soluções apresentadas, diminuir o valor de investimento necessário para solucionar os problemas de desmoronamento nessas 3 vias;


  • Contrato assinado com a empresa BSE Engenharia Geotécnica e Ambiental na primeira quinzena de abril, para a elaboração dos projetos de contenção;


  • Empresa prevê que os projetos estarão prontos em 100 (cem) dias, contanto a data de assinatura da Ordem de Início;



Do valor total da obra, já está confirmado 42% (quarenta e dois por cento) do valor da obra por meio de convênio com o Estado, conforme dados abaixo:


  • Convênio FPE nº 3992/2024, assinado com o Estado do Rio Grande do Sul, através do DAER, em outubro de 2024 no valor de R$ 26.522.095,31 (vinte e seis milhões e quinhentos e vinte e dois mil e noventa e cinco reais e trinta e um centavos);


  • Recurso do Estado – R$ 19.080.644,11 (dezenove milhões e oitenta mil e seiscentos e quarenta e quatro reais e onze centavos)


  • Recurso de Contrapartida (Recurso Próprio) – R$ 7.441.451,20 (sete milhões e quatrocentos e quarente e um mil e quatrocentos e um reais e vinte centavos)


  • A diferença do valor está sendo buscado captar em proposta junto a Secretaria Nacional de Proteção e Defesa Civil, que irá definir o aporte de recursos após a inserção do projeto executivo que está em fase de elaboração;


  • Previsão de licitação da execução da obra: último bimestre de 2025.



Ruas Henrique Bertoluci, Guilherme Dal Ri e Afonso Obeher (Piratini Norte) . Professor Luiz Bressani fala sobre a atual situação


03/12/25 ATUAÇIZAÇÃO PIRATINI NORTE AQUI

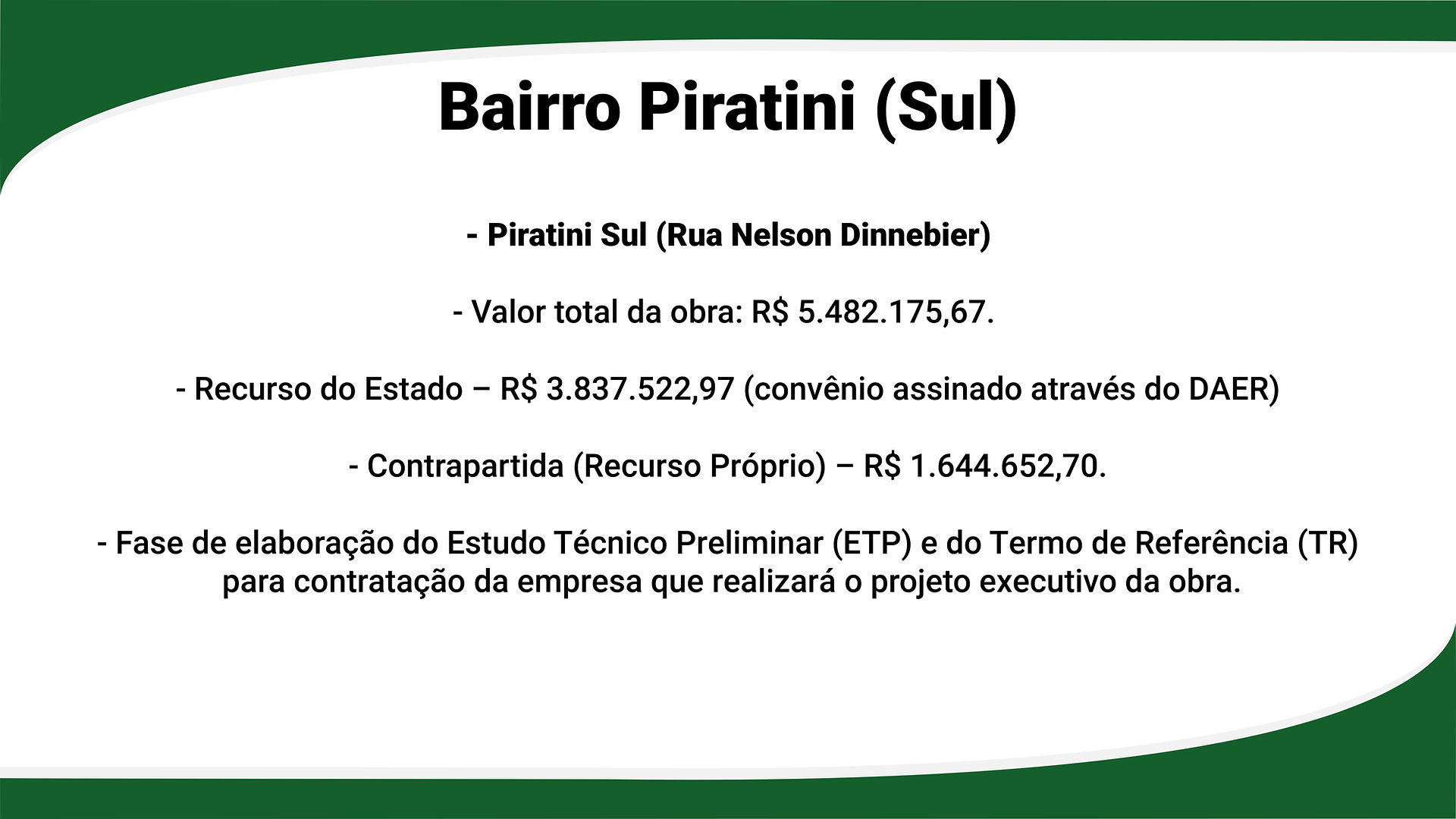

Piratini Sul (Rua Nelson Dinnebier)

Contenção com muro de Gabiões em de trechos danificados de ruas do município

Valor tota da obra: R$ 5.482.175,67 (cinco milhões e quatrocentos e oitenta e dois mil e cento setenta e cinco reais e sessenta e sete centavos)


  • Convênio assinado com o Governo do Estado do Rio Grande do Sul, através do DAER, para a execução de obras de contenção por meio de muros de gabião em trechos danificados no município;


  • Recurso do Estado – R$ 3.837.522,97 (três milhões e oitocentos e trinta e sete mil e quinhentos e vinte e dois mil e noventa e sete centavos)


  • Recurso de Contrapartida (Recurso Próprio) – R$ 1.644.652,70 (um milhão e seiscentos e quarenta e quatro mil e seiscentos e cinquenta e dois reais e setenta centavos)


  • Estamos na fase de elaboração do Estudo Técnico Preliminar - ETP e o Termo de Referência – TR, para a contratação da empresa que irá executar o projeto executivo desta obra.



Ruas Gil, Emilio Leobet (Estrada da Santinha), Amazonas (e Roraima)

Valor total da obra: R$ 43.564.897,06 (quarenta e três milhões e quinhentos e sessenta e quatro mil e oitocentos e noventa e sete reais e seis centavos)


  • Último plano de trabalho foi enviado em novembro de 2024 – com valor total de R$ 33.185.030,83 (trinta e três milhões e cento e oitenta e cinco mil e trinta reais e oitenta e três centavos);


  • No dia 05/12/2024 recebemos o retorno da visita técnica que foi realizada in loco no em dezembro de 2024, com Parecer Favorável;


  • Do valor total da obra, o Governo Federal garantiu em torno de 76% (setenta e seis por cento), através do EMPENHO EMITIDO EM 31/12/2024, no valor de R$ 33.185.030,83;


  • Administração municipal está elaborando o ETP - Estudo técnico preliminar e o TR - Termo de Referência, para contratação da empresa que irá elaborar o projeto executivo;


  • CONTRAPARTIDA DO MUNICÍPIO R$ 10.379.866,23 (dez milhões e trezentos e setenta e nove mil e oitocentos e sessenta e seis reais e vinte e três centavos).


  • Previsão de licitação da execução da obra: último bimestre de 2025.





Recuperação da Estrada da Linha 28

Valor total da Obra: R$ 1.834.114,90 (um milhão e quinhentos e trinta e quatro mil e cento e quatorze reais e noventa centavos)


  • Empenho da Secretaria Nacional de Proteção e Defesa Civil no valor de R$ 1.534.114,90 (um milhão e quinhentos e trinta e quatro mil e cento e quatorze reais e noventa centavos);


  • Empenho do Dep. Fed. Marcel Van Hatemm no valor R$ 300.000,00 (trezentos e mil reais);


  • Obra já licitada e lançada no sistema da Defesa Civil Nacional - S2iD;


  • Ordem de Início da obra em outubro de 2024 (Contrato 271/2024), obra em uma via interrompida e de vital importância na mobilidade do município por fazer a interligação entre as rodovias ERS 115 (Gramado - PoA) e a ERS 235 (Gramado - Canela).


  • Obra está com andamento, mas nos últimos meses se observou a movimentação de massa neste local, por este motivo não foi possível executar o projeto dentro da previsão inicial.



Grampeamento Três Pinheiros (ao redor da cortina que está sendo executada)

Valor total da obra: R$ 11.514.274,22 (onze milhões e quinhentos e quatorze mil e duzentos e setenta e quatro reais e vinte e dois centavos)


  • Empenho no valor de R$ 7.504.069,84 (sete milhões e quinhentos e quatro mil e sessenta e nove reais e oitenta e quatro centavos);


  • Administração municipal aguarda os ajustes do projeto executivo que a empresa Azambuja Engenharia e Geotecnia, que após realizar o último sobrevoo no local, confirmou a necessidade de alguns ajustes pontuais no projeto;


  • Após a entrega do projeto executivo a Secretaria Municipal de Governança irá fazer a Planilha Orçamentária, Estudo Técnico Preliminar - ETP e o Termo de Referência - TR para poder realizar o certame licitatório para a execução deste objeto;


  • Contrapartida (Recurso Próprio) – R$ 4.010.204,38;


  • Previsão de licitação da execução da obra: Último bimestre de 2025.



Cortina Ladeira das Azaleias

Valor total da obra: R$ 19.273.572,23 (dezenove milhões e duzentos e setenta e três mil e quinhentos e setenta e dois reais e vinte e três centavos)


  • Empenho no valor de R$ 14.776.823,94 (quatorze milhões e setecentos e setenta e seis mil e oitocentos e vinte e três reais e noventa e quatro centavos), aprovado pela Secretaria Nacional de Proteção e Defesa Civil;


  • Administração municipal aguarda os ajustes do projeto executivo que a empresa Azambuja Engenharia e Geotecnia, que após realizar o último sobrevoo no local, confirmou a necessidade de alguns ajustes pontuais no projeto;


  • Após a entrega do projeto executivo a Secretaria Municipal de Governança irá elaborar a Planilha Orçamentária, Estudo Técnico Preliminar - ETP e o Termo de Referência - TR para poder realizar o certame licitatório para a execução deste objeto;


  • Valor de Contrapartida (Recurso Próprio) – R$ 4.496.748,29


  • Previsão de licitação da execução da obra: Último bimestre de 2025.




Ladeira das Azaleias - Atualizado em 24/06/25

A Ladeira das Azaléias integra a série de Projetos de Contenção da Encosta do bairro Três Pinheiros.


No momento, está sendo executado o projeto de “implantação da cortina atirantada” da encosta, e posteriormente será realizado o “grampeamento” da encosta. Estas obras executadas conforme os recursos divulgados na apresentação da prestação de contas.


Para intervenção na Rua Ladeira das Azaleias, é necessário finalizar estas duas obras citadas acima, que darão a estabilidade no terreno.


Já o projeto para a recuperação da rua está sendo desenvolvido pela mesma empresa (Azambuja Engenharia e Geotecnia) e deve ser apresentado à Prefeitura nas próximas semanas, para então encaminhamento à Defesa Civil Nacional, visando a captação de recursos. A estimativa é de que a recuperação da via custe cerca de R$ 14,5 milhões.



03/12/25 - Fase final elaboração do projeto executivo - previsão de licitação primeiro semestre de 26!



Cortina bairro Três Pinheiros – Perimetral

Valor total da obra: R$ 4.182.330,26 (quatro milhões e cento e oitenta e dois mil e trezentos e trinta reais e vinte e seis centavos)


  • Empenho no valor de R$ 2.821.733,24


  • Empenho no valor de R$ 1.360.597,02


  • Recurso recebido, Obra em execução, em ritmo lento pois alguns tirantes não atingiram a carga de projeto, o que está gerando a necessidade de a empresa executora fazer adequações com o acompanhamento do autor do projeto, para garantir que se alcance a segurança da nova cortina, conforme contratado;


  • Foi solicitado prorrogação do contrato, junto a Secretaria Nacional de Proteção e Defesa Civil, de 180 (cento e oitenta) dias para que possamos concluir a obra, após ser ajustado a execução deste objeto com o projetista, prefeitura e a empresa Roxor.



Reconstrução da interligação do Bairro Prinstrop e Piratini

Valor total da obra: R$ 15.940.000,00 (quinze milhões e novecentos e quarenta mil reais)


  • Cadastrado no sistema da Secretaria Nacional de Proteção e Defesa Civil em março de 2025, onde aguarda a análise prévia da proposta, que em sendo aprovada o Município necessitará contratar o novo projeto executivo, pois o traçado original não poderá mais ser executado em função dos deslizamentos no local e áreas adjacentes.





Apresentação realizada pela Procuradora da Prefeitura Municipal de Gramado, Mariana Melara Reis e pela secretária do Meio Ambiente, Cristiane Bandeira, na coletiva de imprensa do dia 5/5/25.


São 64 slides, que eu sugiro que você olhe, pois eu mesma não tinha visto boa parte da situação que vivemos em imagem. Aqui, em um Antes x Depois, percebemos a gravidade da situação e, como o município de Gramado está, em um ano, reconstruíndo. No conteúdo acima você pode relacionar os projetos em andamento.
